Vliv deště na čerstvě zalitý beton a jeho kvalita a ochrana
Déšť může výrazně ovlivnit kvalitu čerstvě zalitého betonu, protože narušuje správný průběh hydratace cementu. Nedostatečné ošetřování betonu v deštivém počasí snižuje jeho pevnost a ohrožuje dlouhodobou trvanlivost konstrukce. Správná ochrana betonové směsi proto patří mezi klíčové kroky při každé betonáži.
📋 Shrnutí v bodech
- Déšť může způsobit vyplavování cementu z povrchu betonu, což snižuje jeho pevnost a trvanlivost.
- Ošetřování betonu by mělo začít ihned po betonáži, aby se předešlo sprašování a poškození povrchu.
- Betonování nelze provádět při teplotách pod -1 °C, protože hydratace cementu zastavuje již kolem 0 °C.
- Podkladní betony potřebují minimálně 12 hodin ošetřování, konstrukční betony i několik dní až týdnů.
- Použití vodního mlžení by mělo být s vodou ohřátou na teplotu povrchu betonu, aby nedošlo ke vzniku trhlin.
Jak déšť ovlivňuje kvalitu čerstvého betonu

Déšť po zalití betonu způsobuje vyplavování jemných částic cementu z povrchu, což mění poměr vody a cementu v čerstvé směsi a vede ke snížení pevnosti betonu až o 15 % v prvních 7 dnech. Zvýšený obsah volné vody v betonu zpomaluje hydrataci cementu, která je klíčová pro vývoj pevnosti, a může vést k tvorbě povrchových nerovností, sprašování a snížení soudržnosti materiálu.
Vyplavování cementu z povrchu zhoršuje odolnost betonu vůči mechanickému poškození a chemickým vlivům, například karbonataci a chloridové korozi. Nadbytečná vlhkost během prvních 24 hodin po betonáži brání správnému tuhnutí a podporuje vznik mikropórů a trhlin, které oslabují vnitřní strukturu betonu a snižují jeho dlouhodobou trvanlivost.
Klíčové fakty o vlivu deště na čerstvý beton
- Déšť vyplavuje cement z povrchu betonu, což mění poměr vody a cementu a snižuje pevnost až o 15 % během prvního týdne
- Zvýšená vlhkost zpomaluje hydrataci cementu, která probíhá optimálně při vlhkosti 95 % a teplotě 20 °C
- Povrchové vady jako sprašování a nerovnosti vznikají při přímém kontaktu deště s betonem během prvních 6 hodin po zalití
- Betonování v dešti vyžaduje okamžité zakrytí fóliemi nebo plachtami a následné vlhčení, aby se zabránilo vyplavování a podpořila správná hydratace
Tip: Čerstvý beton je nutné chránit před deštěm ihned po dokončení povrchové úpravy, ideálně zakrytím nepropustnou fólií nebo plachtou, která zabrání kontaktu s dešťovou vodou a zároveň umožní kontrolované vlhčení během prvních 7 dní tvrdnutí.
Častá chyba: Položení geotextilie nebo savé vrstvy na suchý beton bez předchozího navlhčení vede k odsátí vody z betonu a zhoršení povrchové kvality, proto je nutné beton před zakrytím vždy navlhčit.
Pro koho se to hodí vs pro koho NE: Ochrana čerstvého betonu před deštěm je nezbytná u pohledových konstrukcí a tenkých vrstev, kde je vysoký požadavek na kvalitu povrchu. U masivních základů s nižšími nároky na povrch lze ochranu zjednodušit, avšak i zde by se měla minimalizovat přímá expozice dešti, aby nedošlo k oslabení pevnosti.
Negativní vlivy deště na beton a rizika
Déšť krátce po zalití betonu má výrazný vliv na kvalitu výsledného povrchu a pevnost betonu. Dešťové srážky mohou způsobit sprašování, tedy odplavování jemných částic cementu z povrchu, což narušuje homogenní strukturu betonu. Tento efekt vede k oslabení pevnosti betonu, protože se ztrácí klíčová složka pro správnou hydrataci cementu. Narušení povrchu betonu navíc zvyšuje riziko vzniku trhlin a snižuje odolnost vůči dalším vlivům počasí.
Proto je zásadní beton po zalití důkladně chránit před deštěm a zajistit správné ošetřování betonu, které pomáhá udržet optimální vlhkost a podporuje rovnoměrné tvrdnutí. Betonování v dešti bez ochrany znamená výrazné riziko snížení pevnosti a trvanlivosti.
- riziko sprašování povrchu a ztráty cementové pasty
- narušení povrchové struktury a tvorba nerovností
- snížení pevnosti betonu kvůli nedostatečné hydrataci cementu
- zvýšené riziko trhlin a mechanického poškození
- potřeba ošetřování betonu k udržení vlhkosti a ochrany před deštěm
Vliv dešťových srážek na čerstvě zalitý beton
Déšť během prvních 24 až 48 hodin po zalití může zásadně ovlivnit pevnost betonu. Proto je důležité znát, jak dlouho nesmí pršet na nově položený beton, aby bylo možné předejít poškození a zajistit správný průběh tvrdnutí.
Metody ošetřování betonu po dešti

Ošetřování betonu po dešti vyžaduje okamžitou a precizní ochranu, aby nedošlo k narušení hydratace cementu a následnému snížení pevnosti betonu. Správné zakrytí fóliemi a udržení optimální vlhkosti během doby tvrdnutí minimalizuje negativní vliv dešťových srážek a dalších klimatických podmínek na kvalitu betonu.
Jak správně zakrýt beton po dešti?

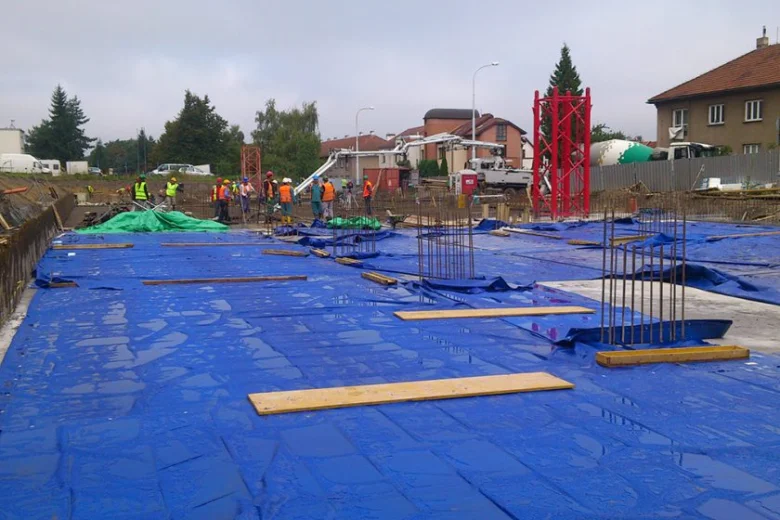

Po dešti je nezbytné beton okamžitě zakrýt nepropustnou plastovou fólií s dostatečnou tloušťkou (minimálně 0,2 mm), která zabrání pronikání další vody a omezí sprašování povrchu. Fólii doporučuji položit ihned po odtoku dešťové vody, aby se zabránilo mechanickému poškození a vyplavení cementové pasty, což by mohlo snížit pevnost betonu až o 15 %. Zakrytí fólií zároveň chrání beton před kolísáním vlhkosti způsobeným větrem nebo slunečním zářením.
Použití vodního mlžení a geotextilií pro ochranu betonu
Vodní mlžení s vodou ohřátou na teplotu blízkou povrchu betonu (ideálně 15-25 °C) pomáhá udržet optimální vlhkost a podporuje hydrataci cementu, která probíhá nejintenzivněji během prvních 7 dní. Použití studené vody může způsobit teplotní šok a vznik mikrotrhlin. Geotextilie slouží jako ochranná vrstva proti sprašování a mechanickému poškození, zároveň udržuje rovnoměrnou vlhkost povrchu. Při silném větru nebo dlouhodobém tvrdnutí se doporučuje pod geotextilii položit savou vrstvu (například starý koberec), která zajišťuje pomalé a rovnoměrné odpařování vody.
- Zakrytí fólií – ihned po dešti položte nepropustnou fólii, aby se zabránilo dalším srážkám a vyplavení cementové pasty
- Vodní mlžení – aplikujte jemné mlžení ohřátou vodou, zejména v suchých a teplých podmínkách pro podporu hydratace
- Přikrytí geotextilií – použijte při větrném počasí nebo pokud beton tvrdne delší dobu, aby se minimalizovalo vysychání a sprašování
- Savá vrstva – pod geotextilii položte savý materiál pro lepší udržení vlhkosti během tvrdnutí
Tip: Na co si dát pozor: častou chybou je položení geotextilie přímo na suchý beton bez předchozího navlhčení, což vede k odsátí vody z betonu a zvýšenému sprašování povrchu. Tento způsob ošetřování je vhodný zejména při betonování za proměnlivých klimatických podmínek s deštěm, naopak v trvale vlhkém prostředí je vhodnější důsledné zakrytí fóliemi a méně časté vodní mlžení.
Důsledné ošetřování betonu po dešti, zahrnující správné zakrytí fóliemi, použití vodního mlžení s ohřátou vodou, geotextilií a savých vrstev, výrazně zvyšuje pevnost a trvanlivost konstrukce a minimalizuje riziko povrchových vad způsobených dešťovými srážkami.
Teplotní podmínky při betonáži a jejich význam
Teplota při betonáži zásadně ovlivňuje proces hydratace cementu, který je klíčový pro vývoj pevnosti betonu. Nízké teploty zpomalují chemické reakce a prodlužují dobu tvrdnutí, což má přímý dopad na kvalitu čerstvě zalitého betonu. Současně je důležité chránit beton před deštěm, protože vlhkost a vliv počasí na beton mohou dále komplikovat jeho zrání.
Vliv teploty na hydrataci cementu
Pod teplotou 5 °C hydratace cementu výrazně zpomaluje, při blízkých 0 °C se téměř zastavuje. Tento proces prodlužuje dobu tvrdnutí betonu a snižuje jeho pevnost v rané fázi. Při takto nízkých teplotách je nezbytné beton pečlivě ošetřovat, aby nedošlo k poškození vlivem mrazu.
Důsledky nízkých teplot pro pevnost betonu
Nízké teploty vedou k výraznému poklesu pevnosti betonu a prodloužení doby tvrdnutí, která může trvat i několik týdnů. Betonování v zimě pod -1 °C se proto nedoporučuje, protože mráz může způsobit trhliny a oslabení konstrukce. Pro správné tvrdnutí a dosažení požadované pevnosti je důležité beton chránit před vlivem počasí, zejména deštěm, a zajistit vhodné ošetřování betonu.
- Betonování v dešti může ovlivnit kvalitu čerstvého betonu negativně
- Chránit beton před deštěm je nutné zejména v kombinaci s nízkými teplotami
- Doba tvrdnutí betonu v zimě je podstatně delší než při optimálních podmínkách
Tip: Betonování za teplot pod -1 °C vyžaduje speciální opatření, jinak může dojít k trvalému poškození pevnosti betonu.
Normativní doporučení a doba ošetřování betonu
Normy ČSN EN 13670 stanovují jasná doporučení pro dobu ošetřování betonu, která závisí na jeho typu a klimatických podmínkách. Podkladní betony, které nejsou vystaveny významným konstrukčním zatížením, vyžadují minimálně 12 hodin hydratace cementu, aby byla zajištěna základní pevnost betonu. Konstrukční betony, naopak, potřebují delší dobu ošetřování, obvykle od 7 do 28 dnů, podle jejich složení a účelu. Zimní období prodlužuje dobu ošetřování kvůli zpomalení chemických reakcí v betonu a riziku poškození mrazem.
Jak déšť ovlivňuje kvalitu čerstvého betonu, souvisí také s dobou, po kterou nesmí pršet na nově položený beton. Nedostatečné chránění betonu před deštěm během prvních 12 až 24 hodin může narušit strukturu a snížit jeho pevnost. Proto je klíčové beton správně zakrýt a udržovat vlhkost po doporučenou dobu, aby hydratace cementu probíhala optimálně.
| Typ betonu | Doporučená doba ošetřování | Poznámka k zimnímu období |
|---|---|---|
| Podkladní beton | Minimálně 12 hodin | Doba se prodlužuje při nízkých teplotách |
| Nekonstrukční beton | 3 až 7 dní | Nutné prodloužit o 50 % v zimě |
| Konstrukční beton | 7 až 28 dní | Prodloužení ošetřování v chladném počasí |
Jak déšť mění strukturu a pevnost čerstvého betonu

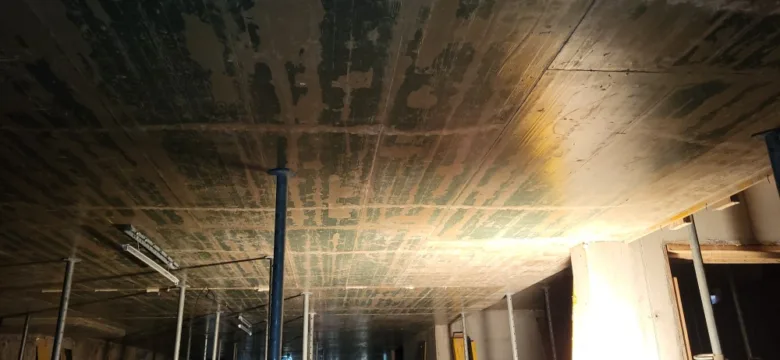

Déšť během tvrdnutí může způsobit vyplavení cementové pasty a pórovitost betonu, což negativně ovlivňuje jeho pevnost v prvních dnech. Proto je nezbytné beton chránit před deštěm a zajistit správné ošetřování betonu podle platných norem.
Kvantifikace vlivu deště na mechanické vlastnosti betonu
Intenzita deště a časový interval po betonáži zásadně ovlivňují pevnost a trvanlivost čerstvého betonu. Nízká hydratace cementu během prvních hodin je nejvíce citlivá na přímé působení vlhkosti z deště, což může vést ke snížení mechanických vlastností a následnému oslabení konstrukce.
Jak intenzivní déšť ovlivňuje pevnost betonu?
Intenzivní déšť během prvních 12 hodin po betonáži může snížit pevnost betonu až o 30-40 %. Vliv počasí na beton v této fázi narušuje hydrataci cementu a způsobuje zvýšenou pórovitost, což snižuje mechanické vlastnosti a trvanlivost betonu. Betonování v dešti proto vyžaduje pečlivé ošetřování betonu, aby nedošlo k poškození povrchu.
Jak dlouho nesmí pršet na nově položený beton?
Nově položený beton by měl být chráněn před deštěm nejméně 12 hodin po zalití. Během této doby probíhá klíčová hydratace cementu, která zajišťuje pevnost betonu. Optimální ochrana trvá 24 hodin, což minimalizuje riziko snížení pevnosti a poškození povrchu.
| Čas po betonáži | Intenzita deště | Pokles pevnosti betonu (%) |
|---|---|---|
| 0-6 hodin | Silný déšť | 35-40 |
| 6-12 hodin | Střední déšť | 20-30 |
| 12-24 hodin | Lehké přeháňky | 5-10 |
Chemické procesy hydratace cementu a vliv deště
Voda z deště při betonování mění poměr vody a cementu v čerstvě zalitém betonu o více než 5 % nad plánovanou hodnotu, což narušuje chemický proces hydratace cementu. Tento nadbytek vody zpomaluje tvrdnutí betonu, prodlužuje dobu dosažení počáteční pevnosti a snižuje konečnou pevnost až o 10-15 %. Zvýšená vlhkost podporuje vznik mikropórů v matrici betonu, což zhoršuje jeho strukturu a snižuje odolnost vůči mechanickému namáhání a mrazuvzdornosti.
Jak déšť ovlivní strukturu a pevnost betonu, závisí na délce trvání srážek a fázi hydratace. Beton je během prvních 24 hodin po zalití nejcitlivější, protože probíhá intenzivní chemická reakce hydratace cementu, při níž se tvoří pevné hydratační produkty. Přímý kontakt s dešťovou vodou v této fázi může způsobit sprašování povrchu, vznik nerovností a snížení soudržnosti vrstvy betonu.
Pro kompenzaci vlivu deště se používají speciální betonové přísady, například plastifikátory, které upravují konzistenci směsi bez zvýšení množství vody, a zpomalovače tuhnutí, které umožňují delší dobu zpracování a stabilnější hydrataci. Tyto přísady pomáhají udržet správný průběh hydratace cementu i při zvýšené vlhkosti.
Správné ošetřování čerstvého betonu zahrnuje okamžité zakrytí nepropustnou fólií nebo geotextilií s předchozím navlhčením, aby nedošlo k odsátí vody z betonu a sprašování. Kontrolované zavlhčování povrchu vodou s teplotou odpovídající teplotě betonu (ideálně 15-25 °C) během prvních 7 dní podporuje optimální hydrataci a pevnost. Použití studené vody může způsobit teplotní šok a vznik trhlin.
Tip: Chránit beton před deštěm je zásadní zejména během prvních 24 hodin po zalití, kdy hydratace cementu probíhá nejintenzivněji a beton je nejvíce náchylný k narušení. Častou chybou je ponechat beton odkrytý při dešti bez předchozího navlhčení ochranné vrstvy, což vede k odsátí vody a sprašování povrchu. Použití vhodných betonových přísad výrazně snižuje riziko snížení pevnosti způsobené dešťovou vodou.
Metody hodnocení kvality betonu po vystavení dešti
Kvalitu betonu po vystavení dešti je nutné posuzovat komplexně pomocí několika odborných metod. Laboratorní testy pevnosti betonu představují základní způsob, jak zjistit, zda déšť během zrání negativně ovlivnil hydrataci cementu a tím i výslednou pevnost betonu. Tyto testy umožňují přesné měření mechanických vlastností vzorků odebraných z konkrétního místa betonáže.
Vizuální inspekce slouží k rychlé detekci povrchových vad, jako jsou trhliny, výkvěty nebo odlupování, které mohou vzniknout při betonování v dešti. Tato metoda pomáhá odhalit viditelné poruchy, které signalizují narušení ošetřování betonu a ohrožení jeho kvality.
Nedestruktivní metody měření, například ultrazvukové testy nebo měření tvrdosti, umožňují hodnotit kvalitu betonu bez poškození konstrukce. Díky nim lze sledovat vliv počasí na beton a včas reagovat na případné problémy.
- Laboratorní testy hodnotí pevnost betonu a jeho odolnost proti vlhkosti
- Vizuální inspekce odhaluje povrchové vady způsobené deštěm
- Nedestruktivní metody měří kvalitu betonu bez narušení struktury
Jak déšť ovlivňuje kvalitu čerstvého betonu
Déšť po zalití betonu může zpomalit hydrataci cementu a způsobit nerovnoměrné tvrdnutí, což negativně ovlivňuje pevnost betonu. Proto je důležité beton co nejdříve chránit před dalšími srážkami a zajistit správné ošetřování betonu během tvrdnutí.
Produkty a přísady zvyšující odolnost betonu vůči dešti
Přísady do betonu výrazně ovlivňují jeho odolnost vůči dešti a vlhkosti během citlivého období hydratace cementu. Urychlovače tuhnutí zkracují dobu tvrdnutí betonu, čímž snižují riziko poškození betonu dešťovými srážkami krátce po zalití. Hydrofobní látky naopak snižují vnikání vody do struktury čerstvého betonu, čímž minimalizují pronikání vlhkosti, která by mohla narušit pevnost betonu v prvních dnech.
Nevýhodou použití těchto přísad je často vyšší cena a možné nežádoucí změny konzistence směsi, které mohou ztížit zpracování. Navíc tyto chemické produkty nikdy nenahradí správné ošetřování betonu, například pravidelné kropení v případě horka nebo zakrytí fólií během deště.
- Urychlovače tuhnutí umožňují rychlejší dosažení potřebné pevnosti
- Hydrofobní látky zlepšují ochranu před betonováním v dešti
- Přísady do betonu podporují celkovou odolnost betonu vůči vlivu počasí
Jak správně chránit beton před deštěm během tvrdnutí
Kombinace vhodných přísad a mechanických ochranných opatření je klíčová pro zachování kvality betonu. Chránit beton před deštěm je nutné, protože déšť během tuhnutí může způsobit povrchové trhliny a snížení pevnosti, což přímé přísady jen částečně kompenzují.
Časté dotazy k vlivu deště na čerstvý beton
Otázka: Jak dlouho se má kropit čerstvý beton?
Čerstvý beton se má kropit minimálně 12 hodin po pokládce, ideálně vodou ohřátou na teplotu povrchu betonu. Kropení prodlužuje správné ošetřování betonu a zvyšuje jeho pevnost.
Otázka: Proč praská čerstvý beton?
Praskání betonu způsobuje příliš rychlé vysychání, nerovnoměrné tvrdnutí nebo vystavení dešti bez ochrany během prvních 24 hodin, což narušuje hydrataci cementu.
Otázka: Jak dlouho nesmí pršet na beton?
Na nově položený beton by neměl pršet alespoň 12 až 24 hodin, protože déšť může vyplavit cementovou pastu a snížit pevnost betonu o 15 až 30 %.
Otázka: Proč se do betonu dávají Roxory?
Roxory zvyšují pevnost betonu v tahu a zabraňují praskání konstrukce, což je zásadní pro dlouhodobou odolnost.
Otázka: Co dělat, když prší krátce po zalití betonu?
Okamžitě beton zakryjte polyethylenovou fólií silnou minimálně 0,2 mm a provádějte vodní mlžení ohřátou vodou, aby se minimalizovalo poškození povrchu.
Otázka: Jak déšť ovlivňuje hydrataci cementu?
Déšť mění poměr vody a cementu, což zpomaluje chemickou reakci hydratace a prodlužuje dobu tvrdnutí betonu.
Otázka: Jaké jsou nejlepší metody ochrany betonu před deštěm?
Doporučuje se zakrytí fólií, použití geotextilie a pravidelné kropení ohřátou vodou hned po betonáži.
Otázka: Jaké jsou doporučené doby ošetřování různých typů betonu?
Podkladní betony se ošetřují minimálně 12 hodin, konstrukční beton až 7 dní nebo déle, zejména při nízkých teplotách a vlhkém počasí.
Otázka: Jak poznat, že beton byl poškozen deštěm?
Poškození se pozná podle sprašování povrchu, nerovností nebo laboratorních testů pevnosti a pórovitosti.
Otázka: Jaké přísady pomáhají zvýšit odolnost betonu vůči dešti?
Používají se urychlovače tuhnutí a hydrofobní přísady, které snižují nasákavost vody, avšak nenahrazují správné ošetřování betonu.
Otázka: Jaký je minimální časový interval, po který musí beton zůstat chráněný před deštěm po zalití?
Beton by měl být chráněn minimálně 24 hodin, aby se zabránilo narušení struktury a ztrátě pevnosti.
Otázka: Jak déšť ovlivňuje pevnost betonu během prvních 3 dnů tvrdnutí?
Vliv dešťových srážek může snížit pevnost betonu až o 15 % v době, kdy probíhá intenzivní hydratace cementu.
Otázka: Jaký typ ochranné fólie se doporučuje použít při deštivém počasí pro čerstvý beton?
Polyethylenová fólie o tloušťce minimálně 0,2 mm je nejvhodnější pro spolehlivou ochranu před pronikáním vody.
Otázka: Jak ovlivňuje nízká teplota a déšť tvrdnutí betonu?
Při teplotách pod 5 °C a dešti se tvrdnutí zpomaluje až o 50 %, což vyžaduje prodloužené ošetřování a ochranu betonu.
Otázka: Kdy je vhodné začít kropit beton po deštivém období?
Kropit beton se doporučuje začít po minimálně 24 hodinách od posledního deště, aby nedošlo k narušení povrchu.
Otázka: Jaké chemické změny v cementu může způsobit přímý kontakt deště s čerstvým betonem?
Dešťová voda může vyplavit vápenné hydráty a způsobit vznik pórovité struktury, která snižuje pevnost betonu.
Otázka: Jaké normativní doporučení existují pro ochranu čerstvého betonu před deštěm?
ČSN EN 206 stanovuje minimální dobu ochrany 24 hodin a vyžaduje použití krytí a vhodné ošetřování betonu.
Otázka: Jak lze laboratorně vyhodnotit poškození betonu způsobené deštěm během prvních 7 dnů?
Test pevnosti v tlaku a mikroskopická analýza pórovitosti odhalují snížení mechanických vlastností a narušení struktury.
Tip: Častou chybou je podcenění doby ochrany betonu před deštěm, což vede k trvalému snížení pevnosti a vzniku trhlin. Pro koho se ochrana hodí? Pro všechny betonové konstrukce v exteriéru, pro které je základem dlouhodobá pevnost. Naopak v interiéru nebo při použití rychletvrdnoucích přísad může být doba ochrany kratší.
